Elektroninių lentynų etikečių išleidimo planas kelių{0}}parduotuvių mažmeninei prekybai

Jul 14, 2026

Leave a message

Sėkmingas bandomasis projektas negarantuoja sėkmingo{0}}grandinės elektroninių lentynų etikečių išleidimo. Pilotas išbando, ar technologija ir veikimo modelis gali veikti kontroliuojamoje aplinkoje. Išleidimas turi atkurti rezultatus parduotuvėse, kuriose yra skirtingas išdėstymas, įranga, tinklai, asortimentas, reklamavimo tvarkaraščiai, personalo lygis ir pagalbos poreikiai.

Retail IT and store operations teams managing a multi-store electronic shelf label rollout in a supermarket

Apsvarstykite tipišką gedimo modelį. Mažmenininkas standartiniame prekybos centre atlieka švarų bandomąjį darbą, tada vienu metu suplanuoja dešimt produkcijos parduotuvių. Dviejose vietose naudojamos senesnės POS konfigūracijos, trijose yra dideli šaldiklio įrenginiai, o vienoje nėra tinkamų tvirtinimo adapterių. Diegimas prasideda laiku, tačiau kainų auditas, etikečių įrišimas ir palaikymo paklausa greitai skiriasi nuo bandomojo. Problema ne ta, kad elektroninės lentynų etiketės neveikia. Problema ta, kad bandomasis dizainas buvo išplėstas, kol nebuvo parengti išleidimo valdikliai.

Todėl mažmenininkams reikia daugiau nei įrengimo kalendoriaus. Jiems reikia elektroninių lentynų etikečių išleidimo plano, kuriame būtų apibrėžta, kurios parduotuvės yra pasirengusios, koks išleidimo bangų dydis, kaip veikia keitimas ir grąžinimas, kam priklauso kiekvienas sprendimas, kaip apmokomi darbuotojai, kaip kontroliuojamos atsarginės atsargos ir kokių įrodymų reikia prieš prasidedant kitai bangai.

Mažmenininkai, vis dar vertinantys visą technologijų paketą, pirmiausia turėtų peržiūrėti turimas technologijaselektroninių lentynų etikečių sprendimaiir suprastikaip veikia ESL sistema nuo kainodaros platformos iki fizinės lentynos.

Greitas atsakymas:Patikimas kelių{0}}parduotuvių ESL diegimas turėtų suskirstyti parduotuves į pasikartojančius archetipus, patikrinti jų pasirengimą prieš planuojant, išleidimo bangas pagal įrengimo ir palaikymo pajėgumus, kontroliuoti kainų mažinimą, apibrėžti grąžinimo aktyviklius, išmokyti kiekvieną veiklos vaidmenį, išlaikyti tinkamas atsargines atsargas, atlikti išmatuojamą hiperpriežiūros laikotarpį ir naudoti formalius įėjimo ir išėjimo kriterijus.



Kokie pokyčiai pasikeis patvirtinus ESL pilotą?

Bandomasis, išleidimas ir pastovios būsenos{0}}operacijos atsako į įvairius klausimus.

Projekto etapas Pagrindinis tikslas Pirminis sprendimas
Pilotas Patvirtinkite technologiją, darbo eigas, integraciją ir verslo atvejį Ar mažmenininkas turėtų tęsti?
Išleidimas Pakartokite patvirtintą dizainą keliose parduotuvėse neprarasdami kontrolės Kaip greitai ir kokiomis sąlygomis mažmenininkas turėtų plėstis?
Stabilios{0}}valstybės operacijos Stebėti, palaikyti, prižiūrėti ir tobulinti įdiegtą sistemą Kam priklauso sistema po projekto komandos pasitraukimo?

Comparison of ESL pilot, multi-store rollout, and steady-state retail operations

Geras pilotas turėtų pateikti įrodymų apie kainos tikslumą, atnaujinimo patikimumą, šliuzo aprėptį, darbuotojų darbo eigą, montavimo stabilumą ir veiklos sąnaudas. Išleidimas paverčia šias išvadas pakartojamais standartais. Prieš pradedant mastelį, projekto komanda turi turėti:

  • Patvirtintas parduotuvės{0}}archetipo modelis;
  • Etiketė, šablonas ir tvirtinimo matrica;
  • Standartinis šliuzo ir tinklo dizainas;
  • Dokumentais pagrįstos prekės, kainos ir akcijos taisyklės;
  • Parduotuvės-paruošimo vartai;
  • Apkarpymo ir grąžinimo procedūra;
  • Vaidmenų{0}}mokomoji medžiaga;
  • Atsarginės{0}}atsargos ir pakaitinis modelis;
  • Hiperpriežiūros ir{0}}ilgalaikės paramos modelis;
  • bangos-lygio našumo slenksčiai.

Nelaikykite išleidimo kaip didesnės bandomosios versijos. Kompaktiškajai savitarnos parduotuvei, standartiniam prekybos centrui ir didelėje vietoje su šaldytuvais gali prireikti skirtingos įrangos, brigados dydžių, montavimo langų ir paramos priemonių.



Prieš planuodami diegimą sukurkite parduotuvės archetipus

Kiekvienos parduotuvės valdymas kaip visiškai unikalus projektas sukuria nereikalingus planavimo darbus. Kiekvienos parduotuvės traktavimas kaip identiškas sukuria veiklos riziką. Praktinis požiūris yra sugrupuoti parduotuves į archetipus, remiantis fizinėmis, techninėmis ir eksploatacinėmis savybėmis.

Three retail store archetypes used to plan electronic shelf label deployment

Archetipo veiksnys Klausimai, į kuriuos reikia atsakyti
Parduotuvės formatas Ar tai savitarnos parduotuvė, standartinis prekybos centras, didelio{0}}formato parduotuvė, vaistinė ar sandėlio-stiliaus vieta?
Etiketės tūris Kiek etikečių reikia ir kokių dydžių, spalvų bei šablonų reikia?
Tvirtinimo profilis Kokie yra bėgiai, kabliukai, krepšeliai, stiklinės lentynos, šaldiklio durys, galiniai gaubtai ir reklaminiai įrenginiai?
Tinklo projektavimas Kiek vartų reikia ir kur yra sudėtingos aprėpties zonos?
Kainodaros veikla Kaip dažnai keičiasi įprastos kainos, akcijos, nuolaidos ir avarinės pataisos?
Montavimo sąlygos Ar galima dirbti prekybos valandomis, ar reikia nakties?
Darbuotojo profilis Kurie vaidmenys, pamainos, kalbos ir leidimų lygiai turi būti palaikomi?
Palaikymo modelis Ar parduotuvei reikia{0}}svetainės hiperpriežiūros, nuotolinio palaikymo ar regioninių atsarginių atsargų?

Patvirtinus archetipą, mažmenininkas gali pakartotinai naudoti savo medžiagų sąskaitą, montavimo taisykles, šliuzo dizainą, bandymo scenarijų, diegimo seką, mokymo paketą ir paramos planą. Fizinis projektas turėtų būti derinamas su detaliuelektroninių lentynų etikečių montavimo procesas.

Parduotuvės archetipai taip pat turėtų atspindėti pasirinktą rodymo technologiją. Etiketės dydis, atnaujinimo elgsena, žiūrėjimo sąlygos ir reklaminis turinys gali skirtis skirtinguose skyriuose. Palyginimas suLCD ir E{0}}rašalo lentynų etiketėsgali padėti išsiaiškinti, kur tinka skirtingi formatai.



Sukurkite pasirengimo parduotuvei vartus

Parduotuvė neturėtų patekti į diegimo bangą vien todėl, kad ji rodoma kalendoriuje. Pirmiausia jis turi praeiti oficialią pasirengimo peržiūrą, pagrįstą įrodymais.

Pasirengimo elementas Įrodymai Tipiškas savininkas Blokuoti?
Gaminio meistras patvirtintas Pasikartojanti, neaktyvi{0}}SKU ir trūkstama-identifikatoriaus ataskaita Produkto{0}}duomenų komanda Taip
Parduotuvės asortimentas patvirtintas Patvirtintas aktyvių{0}}SKU sąrašas Prekyba Taip
Išbandyta POS arba ERP sąsaja Regresijos{0}}testo rezultatas Mažmeninė IT Taip
Patvirtinti etiketės kiekiai Saugokite medžiagų sąskaitą Projekto vadovas Taip
Patvirtinta montavimo įranga Tvirtinimo-prie-matrica Parduotuvės operacijos Taip
Patvirtintos šliuzų vietos Vietos apžiūra ir aprėpties planas Tinklo komanda Taip
Mokymai baigti Lankomumo ir užduočių{0}}vertinimo įrašai Parduotuvės vedėja Taip
Pristatome atsargines atsargas Fizinių atsargų skaičius Logistika Paprastai
Priskirtas{0}}tiesioginis palaikymas Palaikymo sąrašas ir eskalavimo kontaktai Pagalbinis laidas Taip
Atšaukimo planas patvirtintas Pasirašytas atkūrimo ir atkūrimo planas Programos valdymas Taip

Kai GTIN naudojamas pagrindiniame produkto dokumente, mažmenininkas turėtų suderinti savo produkto{0}}identifikavimo taisykles suGS1 pasaulinio prekybos vieneto numerio sistema. Produkto identifikatoriai, parduotuvės identifikatoriai ir etikečių įrišimai turėtų būti patvirtinti prieš diegimo komandai pasiekiant parduotuvę.

Užbaigto parengties pavyzdys

Šis pavyzdys yra iliustratyvus ir parodo, kaip parengties vartai gali užkirsti kelią tvarkaraščio -varomajam eiti-tiesiogiai.

Prekė Būsena Įrodymai arba problema Savininkas Terminas
Gaminio meistras Paruošta Visi aktyvūs SKU patvirtinti Duomenų komanda Užbaigti
POS integracija Paruošta Vienos ir partijos kainų testai išlaikyti Mažmeninė IT Užbaigti
Šaldiklio laikikliai Užblokuota Tinkami adapteriai neatvežti Logistika Vėluoja tris dienas
Parduotuvės mokymai Sąlyginis Naktinės{0}}pamainos darbuotojus vis dar reikia įvertinti Parduotuvės vedėja T-2 dienos
Paramos aprėptis Paruošta Svetainėje-priklausymas ir nuotolinis eskalavimas patvirtintas Pagalbinis laidas Užbaigti

ESL store readiness review blocked by missing freezer mounting adapters before go-live

Ši parduotuvė neturėtų tęstis, kol nebus išspręsta blokavimo montavimo problema. Žodinis pažadas, kad dalys yra „pakeliui“, nėra tas pats, kas fizinis pasirengimas.

Naudokite Išvalyti parengties būsenas

  • Paruošta:Visi kritiniai reikalavimai yra užpildyti ir įrodyti.
  • Paruošta su sąlygomis:Mažos atidarytos prekės turi savininkus, datas ir neturi reikšmingos įtakos kainai ar saugumui.
  • Neparuošta:Esminis reikalavimas lieka neišsamus.
  • Atidėtas:Parduotuvei reikalingas perplanavimas, statybos darbai, sistemos atnaujinimas arba planavimas.



Pasirinkite išleidimo bangos strategiją

Išleidimo banga yra kontroliuojama parduotuvių grupė, įdiegta per tą patį projekto laikotarpį. Teisingas grupavimo metodas priklauso nuo logistikos, parduotuvių panašumo, verslo prioriteto ir rizikos.

bangų strategija Geriausias naudojimas Pagrindinis privalumas Pagrindinė rizika
Geografinė Parduotuvės sutelktos viename mieste ar regione Sumažina kelionių skaičių ir supaprastina regioninę paramą Tame pačiame regione esančios parduotuvės gali naudoti skirtingus išdėstymus ar sistemas
Parduotuvės archetipas Vietos su panašiais įrenginiais, etikečių tūriais ir tinklo dizainu Palengvina montavimo standartų kartojimą Parduotuvės gali būti geografiškai išsklaidytos
Rizika{0}}pagrįsta Ankstyvosios gamybos bangos Pirmenybė teikiama paruoštoms,{0}}mažesnės rizikos vietoms Gali atidėti sudėtingas parduotuves, kurias reikia anksti mokytis
Verslas-Prioritetas Reklaminės, reguliuojamos ar{0}}darbo vietos Pirmiausia taikosi į didžiausią verslo vertę Komercinė skuba gali viršyti techninį pasirengimą
Hibridinis Dauguma grandinės{0}}programų Subalansuoja geografiją, archetipą, riziką ir verslo prioritetus Reikalingos drausmingos atrankos taisyklės

Daugumai mažmenininkų hibridinis modelis yra praktiškiausias. Banga gali apimti paruoštas parduotuves viename regione, bet tik vietas, priklausančias patvirtintiems archetipams ir naudojančias suderinamas POS versijas.

Retail rollout team grouping supermarkets into controlled electronic shelf label deployment waves



Apskaičiuokite bangos pajėgumą prieš nustatydami datas

Bangos dydis turėtų būti apribotas tiek diegimo pajėgumų, tiek po{0}}pradėjimo{1}}palaikymo pajėgumų. Projektas gali įrengti daugiau parduotuvių nei stabilizuoti.

Montavimo talpos formulė

Dienos etikečių talpa=Įgulos skaičius × produktyvios valandos vienam įgulai × Įdiegtos etiketės vienam ekipažui-Valandos × naudojimo koeficientas

Numatomos diegimo dienos=bendras etikečių skaičius bangoje ÷ dienos etikečių talpa

Naudojimo koeficientas apima pertraukas, prieigą prie parduotuvės, įrangos pakeitimus, keliones parduotuvėje, įrenginio išimtis, perskaičiavimą ir kainų auditą. Formulė yra planavimo modelis, o ne pramonės etalonas.

Iliustratyvus talpos pavyzdys

Įvestis Pavyzdys
Parduotuvės siūlomoje bangoje 6
Vidutinės etiketės vienoje parduotuvėje 4,000
Montavimo brigados 4
Produktyvios valandos vienam ekipažui per dieną 7
Etiketės įdiegtos per{0}}įgulos valandą 85
Panaudojimo faktorius 0.75

Numatomas dienos pajėgumas – 1785 etiketės. Todėl 24 000 -etiketės bangai prireiktų maždaug 13,5 įgulos darbo dienų, kol bus suteiktas papildomas laikas šliuzų darbui, priėmimo testavimui, kelionėms ir pertvarkymui.

Palaikymo pajėgumai taip pat turi apriboti bangą

Jei pagalbos tarnyba ir hiperpriežiūros komanda vienu metu gali aktyviai palaikyti tik keturias naujas parduotuves, siūloma šešių{0}}parduotuvių banga yra per didelė, net jei montavimo komandos gali ją užbaigti. Galutinis bangos dydis turi būti mažesnis iš:

  • Įdiegimo{0}}pajėgumas;
  • logistikos{0}}pajėgumai;
  • Tiekėjo{0}}palaikymo pajėgumai;
  • Hiperpriežiūros pajėgumas;
  • Parduotuvių, kurios baigė parengtį, skaičius.

Sąnaudų prielaidos turėtų būti tikrinamos atsižvelgiant į visą verslo atvejį, o ne su vien technine įranga. TheESL ROI skaičiavimo sistemair analizėrealios elektroninių lentynų etikečių kainosgali padėti susisteminti tas prielaidas.

ESL rollout wave capacity limited by installation, logistics, hypercare, and store readiness



Apibrėžkite kiekvienos bangos įėjimo ir išėjimo kriterijus

Įėjimo kriterijai nustato, ar banga gali prasidėti. Išėjimo kriterijai nustato, ar kita banga gali tęstis. Tai yra valdymo sprendimas, o ne tik tvarkaraštis. TheProjektų valdymo instituto diskusija apie projektų valdymąsuteikia platesnę informaciją apie sprendimo teises, priežiūrą ir atskaitomybę.

Iliustratyvūs įėjimo kriterijai

  • Kiekviena parduotuvė praėjo pasirengimo vartus;
  • Yra techninė įranga, vartai, laikikliai, įrankiai ir atsarginės dalys;
  • POS, ERP, tarpinės programinės įrangos ir ESL sąsajos praėjo regresijos testavimą;
  • Parduotuvės prekės ir kainos duomenys patvirtinti;
  • Patvirtinti įrengimo planai;
  • Baigti būtini darbuotojų mokymai;
  • Palaikymo sąrašai ir eskalavimo kontaktai yra aktyvūs;
  • Apkarpymo, kainos-užšaldymo ir grąžinimo sprendimai buvo patvirtinti;
  • Neliko neišspręstų kritinių defektų iš ankstesnės bangos.

Iliustratyvūs išėjimo kriterijai

  • Jokių neišspręstų kritinių kainų ar saugumo incidentų;
  • Kainų auditai atitinka patvirtintą priėmimo ribą;
  • Atnaujinimo našumas atitinka sutartą paslaugų lygį;
  • Nepavykę atnaujinimai matomi ir kontroliuojami;
  • Produkto{0}}į-etiketę surišimo tikslumas atitinka tikslą;
  • Šliuzo ir tinklo veikimas yra stabilus;
  • Parduotuvės darbuotojai gali atlikti įprastas užduotis;
  • Palaikymo paklausa sumažėjo iki pastovios būsenos-slenksčio;
  • Ištaisytas montavimo pertvarkymas;
  • Kita banga įtraukė reikiamus pakeitimus.

Montavimo brigadai išvykus banga nebaigta. Jis baigtas, kai parduotuvės yra stabilios, o valdymo komanda turi pakankamai įrodymų, kad galėtų priimti kitą sprendimą.



Sukurkite išsamų parduotuvės išjungimo planą

Perjungimas yra kontroliuojamas perėjimas nuo esamo lentynos{0}}etiketės proceso prie naujo ESL veikimo modelio. Ji turėtų apibrėžti sistemas, parduotuves, skyrius, laiko langą, sprendimų savininkus, kainų taisykles, popierinių -etikečių apdorojimą, testavimo seką ir atšaukimo aktyviklius.

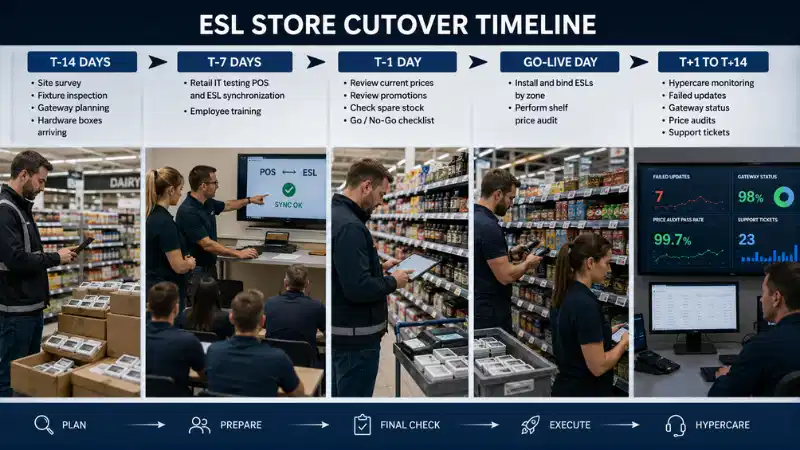

Iliustracinė iškirpimo laiko juosta

Laikas Būtini veiksmai
T-14 dienos Patvirtinti asortimentą ir etiketės kiekius; užpildyti svetainės apklausą; patvirtinti vartus ir tvirtinimus; peržiūrėti akcijas; patikrinti techninės įrangos ir atsarginių dalių pristatymą.
T-7 dienos Atlikite galutinius sinchronizavimo testus; baigti darbuotojų mokymus; patvirtinti sąskaitas; patvirtinti įrengimo zonas; peržiūrėti atšaukimo ir eskalavimo procedūras.
T-1 diena Patikrinkite naujausias kainas ir akcijas; patvirtinti stebėjimą; skaičiuoti atsargines dalis; peržiūrėti atvirus parengties elementus; surengti paskutinį susitikimą eiti arba ne{0}}eiti.
Eikite{0}}tiesiogiai dienai Įdiegti ir surišti pagal zoną; audituoti kiekvieną užbaigtą sritį; išbandyti vieną naujinimą ir vieną kontroliuojamą partiją; įrašų gedimai; gauti parduotuvės priėmimą.
T+1 iki T+14 Peržiūrėkite nesėkmingus naujinimus, kainų auditą, šliuzo būseną, palaikymo bilietus, personalo sprendimus, reklamavimo atšaukimus, pertvarkymą ir hipersaugos išėjimo įrodymus.

Electronic shelf label store cutover timeline from T-14 days through post-go-live hypercare

Perjungimo planas taip pat turėtų koordinuoti belaidę diegimo dalį. Šliuzo kiekis, aprėptis, trukdžiai ir atkūrimo elgsena priklauso nuo pasirinktos ryšio architektūros. Žiūrėkite palyginimą„Bluetooth“, „Wi{0}}Fi“ ir sub-GHz ESL ryšys.



Nuspręskite, ar reikia įšaldyti kainą

Kainų įšaldymas yra laikinas kainų ar akcijos pakeitimų apribojimas perjungimo metu. Tai gali supaprastinti perėjimą, tačiau tai tinka ne kiekvienam mažmenininkui.

Užšalimas gali padėti, kada Užšaldymas gali būti netinkamas Kada
Popierinės etiketės ir ESL trumpai veiks kartu Kainos nuolat keičiasi
Didelis produktų kiekis įrišamas pirmą kartą Reguliavimo arba konkurenciniai reikalavimai neleidžia užšalti
Komandai reikia stabilios audito bazės Išleidimas apima keletą prekybos dienų
Jokia didelė reklama nenumatyta Platforma skirta apdoroti tiesioginius atnaujinimus diegimo metu

Jei naudojamas sustabdymas, dokumentuokite jo pradžios ir pabaigos laiką, leidžiamus avarinius pakeitimus, užblokuotų operacijų apdorojimą, išleidimo seką, versijų valdiklius ir galutinį sinchronizavimo patikrinimą. Mažmenininkai, kurie dažnai naudoja automatinius pakeitimus, taip pat turėtų suderinti pertrauką su savoESL dinaminis kainodaros procesas.



Tvarkykite popierines etiketes perėjimo metu

Išleidimo plane turėtų būti nurodyta, kada pašalinamos esamos popierinės etiketės ir kokia atsarginė kopija lieka prieinama. Įprasti metodai apima zonų -po- pakeitimą po kiekvieno kainų audito, laikinas atsarginės popieriaus atsarginės kopijos parduotuvės biure arba popierinės etiketės tik tiems šviestuvams, kurie dar nepatvirtinti ESL.

Pagrindinė taisyklė paprasta: lentynoje neturėtų būti dviejų prieštaraujančių aktyvių kainų. Nenuoseklios lentynų kainodaros pasekmės verslui aptariamoskas nutinka, kai kainos rodomos neteisingai.

Skaičiuodami darbo ir pereinamojo laikotarpio naudą, palyginkite visą skaitmeninį procesą su esama popierine darbo eiga. Analizė išelektroninės lentynų etiketės, palyginti su popierinėmis etiketėmissuteikia naudingą pagrindą.

Zone-by-zone supermarket transition from paper shelf labels to active electronic shelf labels



Apibrėžkite atšaukimo ir verslo{0}}nepertraukiamumo procedūras

Atšaukimo plane paaiškinama, kaip mažmenininkas apims arba pakeis nesėkmingą perjungimą. Jis turėtų būti išbandytas prieš pradedant-tiesiogiai, o ne parašytas po incidento.

TheNIST nenumatytų atvejų{0}}planavimo gairėssuteikia platesnę sistemos atkūrimo reikalavimų, prioritetų ir veikimo atsparumo vertinimo sistemą.

Galimi atšaukimo aktyvikliai

  • Plačiai paplitusios neteisingos lentynų kainos;
  • POS ir ESL kainų nepavyksta sinchronizuoti;
  • Didelės-produkto-į-etikečių įrišimo klaidos;
  • Reklama negali prasidėti arba pasibaigti tinkamai;
  • Vartų aprėptis nestabili;
  • Sandoriai dingsta be įspėjimų;
  • Parduotuvės darbuotojai negali atlikti esminių užduočių;
  • Įvyko saugos ar prieigos{0}}kontrolės gedimas;
  • Sistema nepasiekiama be patikimo atkūrimo kelio.

Apibrėžkite atšaukimo sritį

Taikymo sritis Pavyzdys Tipiška valdžia
Viena etiketė Neteisingas įrišimas arba pažeistas įrenginys Parduotuvės palaikymas
Vienas skyrius Montavimo, šablono ar aprėpties problema vienoje zonoje Parduotuvės vadovas ir IT
Viena parduotuvė Parduotuvės-integracija arba kainos gedimas Programos vadovas ir kainodaros savininkas
Viena banga Pakartotinis dizaino gedimas panašiose parduotuvėse Valdymo taryba

Electronic shelf label rollback scope from one label to an entire deployment wave

Galutinis patikrinimas turėtų įrodyti, kurios kainos, šablonai ir įrišimai buvo atstatyti, kas leido atlikti veiksmą, kokios korekcinės operacijos buvo išduotos ir ar atnaujinta popierinė atsarginė kopija.



Naudokite defektų sunkumo matricą

Ne kiekviena problema turėtų blokuoti kitą bangą. Dokumentais patvirtintas sunkumo modelis neleidžia komandoms spręsti kosmetinių problemų ir{1}}klientų, susidūrusių su kainų gedimais, lygiaverčiai.

Sunkumas Pavyzdys Reikalingas atsakymas Bangos efektas
Kritinis Neteisinga{0}}kliento kaina, tylus operacijos praradimas, saugumo pažeidimas arba atkūrimo kelio nebuvimas Nedelsiant sutramdymas, vykdomasis eskalavimas ir pagrindinės{0}}priežasties taisymas Sustabdykite arba pristabdykite
Aukštas Pasikartojantys susiejimo gedimai, nestabili šliuzo zona arba nesėkmingas reklamos atšaukimas Ištaisykite prieš išplėsdami ir išbandydami iš naujo Paprastai pristabdykite
Vidutinis Treniruotės painiava, per dideli palaikymo žingsniai arba vietinis montavimo pertvarkymas Priskirkite savininką ir įtraukite pataisymą į kitą bangą Sąlyginis tęsinys
Žemas Dokumentų formuluotė, kosmetinio šablono lygiavimas arba ne{0}}blokuojančių atsargų problema Stebėkite tobulinimo atsilikimą Tęsti



Sukurkite išleidimo RACI

Diegimo pareigos neturėtų likti neapibrėžtai „projekto komandai“. RACI nustato, kas yra atsakingas, atskaitingas, su kuriuo konsultuojamasi ir kas yra informuotas.

R=Atsakingas, A=Atsakingas, C=Konsultuojamas, aš=informuotas

Veikla Mažmeninė IT Parduotuvės operacijos Tiekėjas Montuotojas Kainodara / Prekyba Pagalbos tarnyba Valdymas
Parduotuvės paruošimo patvirtinimas C R C C C I A
POS ir ESL integracijos testas A/R I C I C I I
Vartai ir tinklo parengtis A/R C C C I I I
Etikečių montavimas ir įrišimas C C C A/R I I I
Kainos ir akcijos patvirtinimas C R C I A I I
Priimkite{0}}tiesioginį sprendimą C C C I C I A/R
Incidentų triažas C C C I I A/R I
Atšaukimo įgaliojimas R C C I R I A

Tiekėjo pareigos, palaikymo valandos, pakeitimo procesas, programinės įrangos{0}}naujinimo politika ir eskalavimo įsipareigojimai taip pat turėtų būti atspindėti sutartyje. Palyginimas suelektroninių lentynų etikečių gamintojaigali padėti ankstyvam tiekėjo įvertinimui.



Planuokite atsargines etiketes ir atsargines atsargas

Nepakankamas atsarginių atsargų kiekis gali palikti nepažeistas arba trūkstamas etiketes. Pasikeitus modeliams, šablonams ar montavimo standartams, perteklinės atsargos gali sukurti nepanaudotų atsargų.

Pradinis atsarginės dalies reikalavimas=Įdiegtos etiketės × Atsarginės normos planavimas + Nauja prognozė-SKU paklausa + žinomas pakeitimo atsilikimas + saugos atsargos

Tai planavimo formulė, o ne universalus etalonas. Atsarginis tarifas turėtų atspindėti etiketės dydį, parduotuvės formatą, pažeidimo poveikį, šaldymą, tiekėjo pristatymo laiką, paslaugos tikslą, numatomus asortimento pokyčius, galimybę perduoti tarp parduotuvių ir modelio pasenimo riziką.

Gali būti atsarginių atsargų

  • Etiketės pagal modelį, dydį ir spalvą;
  • Vartai ir maitinimo šaltiniai;
  • Bėgiai, kabliukai, spaustukai ir adapteriai;
  • Šaldikliai ir šaldytuvai;
  • Įrišimo arba nuskaitymo įrenginiai;
  • Jei reikia, pakeiskite baterijas;
  • Montavimo ir diagnostikos įrankiai.

Mažmenininkas gali laikyti atsargines atsargas kiekvienoje parduotuvėje, regioninius rezervus įprastiems pakeitimams ir centrines atsargas žemesnio{0}}dažnio modeliams. Dizainas turėtų subalansuoti pakeitimo greitį ir atsargų valdymą.

Regional spare inventory of electronic shelf labels, gateways, mounts, and binding equipment



Išmokykite skirtingus vaidmenis skirtingoms užduotims atlikti

Vienos bendros treniruotės neužtenka. Parduotuvės partneriai, vadovai, IT komandos, kainodaros komandos, pagalbos tarnybos ir montuotojai turi skirtingas pareigas.

Vaidmuo Reikalinga kompetencija
Parduotuvės partneris Patikrinkite, suriškite, perkelkite ir pakeiskite etiketę
Skyriaus vedėjas Patikrinkite kainas, akcijas ir vietines išimtis
Parduotuvės vedėja Patvirtinti vietinius veiksmus ir eskaluoti svarbias problemas
Mažmeninė IT Stebėkite sąsajas, šliuzus, eiles, prieigą ir atkūrimą
Kainodara ir prekyba Valdykite produktų duomenis, šablonus, reklamas ir pataisymus
Pagalbos tarnyba Klasifikuokite incidentus, rinkkite įrodymus ir teisingai nukreipkite bylas
Regioninės operacijos Peržiūrėkite parduotuvės pasirengimą ir bangavimo efektyvumą
Montuotojas Laikykitės montavimo, įrišimo, testavimo ir dokumentacijos standartų

Mokymas turėtų būti vertinamas pagal užduočių atlikimą, o ne vien lankymą. Darbuotojai turėtų įrodyti, kad gali atpažinti nepavykusį naujinimą, ištaisyti pagrindinę privalomą problemą, pakeisti įrenginį, patvirtinti reklamą ir eskaluoti incidentą pateikdami reikiamą informaciją apie operaciją, etiketę, gaminį, parduotuvę ir laiką.



Paleiskite „Go{0}}Live“ komandų centrą

Ankstyvosioms bangoms ar sudėtingoms parduotuvėms laikinas{0}}aktyvus komandų centras sukuria vieną sprendimų ir komunikacijos kanalą.

Rekomenduojami dalyviai

  • Programos arba diegimo vadovas;
  • Mažmeninės prekybos IT ir integracijos savininkas;
  • Parduotuvės{0}}atstovas;
  • Kainodaros arba prekybos savininkas;
  • Tiekėjo techninis vadovavimas;
  • Montavimo laidas;
  • Pagalbos{0}}darbo vadovas;
  • Regiono vadovas.

Ką stebi komandų centras

  • Parduotuvės pradėtos, užbaigtos, užblokuotos ir grąžintos atgal;
  • Įdėtos ir įrištos etiketės;
  • Kaina{0}}pasiekimo audito rodiklis;
  • Etiketės neprisijungus ir šliuzo būsena;
  • Nepavykę ir uždelsti atnaujinimai;
  • Atviri kritiniai ir dideli defektai;
  • Akcijos aktyvinimas ir grąžinimas;
  • Palaikymo bilietai ir reagavimo laikas;
  • Atsarginių{0}}atsargų suvartojimas;
  • Eiti, pristabdyti arba atšaukti sprendimus.

Tiesioginės{0}}tiesioginės transliacijos metu komanda gali susitikti fiksuotuose kontroliniuose taškuose, pvz., prieš įdiegiant, po kiekvieno skyriaus, po pirmojo paketinio atnaujinimo ir prieš parduotuvę{1}}išsiregistruojant. Kiekviename reikšmingame sprendime turi būti nurodytas laikas, įrodymai, sprendimo savininkas ir tolesni veiksmai.



Sukurkite išmatuojamą „Hypercare“ planą

„Hypercare“ yra laikinas sustiprinto stebėjimo ir palaikymo laikotarpis po to, kai parduotuvė pradeda veikti. Jos tikslas – aptikti ankstyvas veiklos problemas, kol darbuotojai nesukuria nuolatinių rankinių sprendimų.

Svetainės vadovasdažni ESL naujinimo gedimaigali padėti nustatyti incidentų kategorijas hypercare eilėje.

„Hypercare“ prietaisų skydelis

Išmatuoti Kodėl tai svarbu
Etiketės neprisijungus Nurodo įrenginio, aprėpties ir maitinimo problemas
Nepavyko arba vėluoti naujinimai Rodo, ar kainų operacijos pasiekia lentyną
Kaina{0}}pasiekimo audito rodiklis Apsaugo kliento{0}}rezultatą
Neteisingi apkaustai Atskleidžia diegimo ir{0}}darbuotojo proceso klaidas
Eilės gylis ir seniausias laukiantis atnaujinimas Aptinka pajėgumo ir atkūrimo problemas
Reklamos atkūrimo gedimai Nurodo pasibaigusias reklamines kainas, kurios išlieka aktyvios
Palaikymo bilietai kiekvienai parduotuvei Matuoja veikimo sunkumus
Montavimo pertvarkymas Rodo montavimo ir kokybės problemas
Atsarginis vartojimas Tikrina pakeitimo ir atsargų prielaidas

ESL go-live command center monitoring price audits, offline labels, failed updates, and support tickets

Rąstų saugojimo ir tyrimo praktika turėtų padėti atstatyti incidentus. TheNIST kompiuterio saugos žurnalo valdymo vadovaspateikiamos platesnės gairės, kaip kurti ir prižiūrėti įmonės žurnalo{0}}valdymo procesus.

Iliustratyvūs „Hypercare“ išėjimo kriterijai

  • Nulis neišspręstų kritinių incidentų;
  • Kainų auditai atitinka patvirtintą ribą apibrėžtam stabiliam laikotarpiui;
  • Tylus atnaujinimo praradimas neaptinkamas;
  • Nepavykę naujinimai yra matomi, jiems priklauso ir atitinka atsakymo tikslą;
  • Palaikymo-bilietų apimtis yra lygi arba mažesnė už pastovios būsenos-slenkstį;
  • Parduotuvės darbuotojai atlieka įprastas užduotis be projekto{0}}komandos pagalbos;
  • Pašalintas laikinas popierius arba rankiniai sprendimai;
  • Nuosavybės teisės perduotos nuolatinės paramos modeliui.

Hiperslauga turėtų baigtis, kai įrodymai patvirtina perėjimą, o ne vien todėl, kad praėjo keturiolika dienų.



Apsaugokite prieigą, stebėjimą ir atkūrimą

„Rollout“ pristato naujas vartotojų paskyras, mobiliojo ryšio įrankius, šliuzus, API, palaikymo prieigą ir administracinius leidimus. Saugumas turi būti pasirengimo ir pertraukos dalis, o ne užduotis po-paleidimo.

TheNIST kibernetinio saugumo sistema 2.0siūlo plačią struktūrą, skirtą valdyti, nustatyti, apsaugoti, aptikti, reaguoti ir atsigauti nuo kibernetinio saugumo rizikos.

Mažiausiai patikrinkite:

  • Vaidmu{0}}pagrįsta prieiga ir mažiausia privilegija;
  • Kelių{0}}veiksnių autentifikavimas, kai palaikomas;
  • API kredencialų saugojimas ir pasukimas;
  • Laikinų montuotojų paskyrų pašalinimas;
  • Kainų, šablonų, įrišimo ir atšaukimo veiksmų registravimas;
  • Masinių pakeitimų patvirtinimo valdikliai;
  • Tiekėjo nuotolinės{0}}prieigos taisyklės;
  • Atsarginės kopijos, atkūrimo ir eskalavimo procedūros.



Išmatuokite išleidimo našumą pagal „Store“ ir „Wave“.

KPI Ką jis matuoja
Etiketės įdiegtos per{0}}įgulos valandą Montavimo produktyvumas
Įrišimo tikslumas pirmą kartą- Produkto kokybė-į-etiketę
Diegimo pertvarkymo greitis Montavimo ir proceso kokybė
Kaina{0}}pasiekimo audito rodiklis Kliento{0}}tikslumas
Pirmas-bandymas atnaujinti sėkmingas Tinklo ir įrenginių patikimumas
Mediana ir P95 atnaujinimo laikas Įprastas ir ilgas{0}}uodegos užbaigimo našumas
Laikas stabilioms operacijoms Kaip greitai parduotuvė palieka „hypercare“.
Palaikymo bilietai kiekvienai parduotuvei Veikimo sunkumai ir paramos poreikis
Mokymo užduoties{0}}baigimo rodiklis Darbuotojų pasirengimas
Atsarginis vartojimas Žalos ir atsargų prielaidos
Atviri kritiniai incidentai Ar gali tęstis kita banga
Kaina už įdiegtą etiketę Diegimo išlaidų efektyvumas

Ekrano atnaujinimo našumas turėtų būti atskirtas nuo foninio apdorojimo, eilės delsos ir šliuzo perdavimo. Žiūrėkite paaiškinimąESL atnaujinimo dažniai ir ekrano našumas.

Pateikite rezultatus pagal parduotuvės archetipą, regioną, montavimo komandą, tvirtinimo elementų tipą, etiketės modelį, šliuzo zoną ir išleidimo bangą. Tinklinis-vidurkis gali paslėpti vieną silpną parduotuvės tipą arba vieną komandą su dideliu perdirbimo tempu.



Priimkite oficialų sprendimą

Sprendimas Kada jį naudoti
Tęsti Išėjimo kriterijai įvykdyti, kritinės problemos nelieka, o kitos parduotuvės yra paruoštos
Tęskite su pataisymais Projektas galioja, tačiau reikia apmokyti, montuoti, palaikyti arba pakeisti dokumentaciją
Pauzė Reikšminga kainos, integravimo, tinklo, saugos ar palaikymo problema reikalauja pataisymo ir pakartotinio bandymo
Perkurkite archetipą Patvirtintas standartas pakartotinai sugenda tam tikro tipo parduotuvėse
Atšaukimas Kliento -susidurianti ar veiklos rizika negali būti kontroliuojama per dabartinę transliaciją{1}}

Retail governance team reviewing evidence and making a formal ESL rollout wave decision

Aukštas bendras balas niekada neturėtų panaikinti neišspręstos kritinės kainos, saugos ar atkūrimo gedimo.



Iliustratyvus sudėtinis išleidimo scenarijus

Šis pavyzdys yra sudėtinio planavimo scenarijus, o ne įvardyta kliento pretenzija.

Mažmenininkas siūlo antrąją gamybos bangą, kurią sudaro aštuoni prekybos centrai. Visi aštuoni išlaikė pagrindinių duomenų patvirtinimą, tačiau trys apima didelius šaldymo skyrius. Projekto plane numatyti tie patys montavimo ir našumo rodikliai, kaip ir pirmoje bangoje.

Įdiegdama pirmąją{0}}šaldiklio parduotuvę, komanda nustato, kad papildymo metu patvirtintas adapteris atsilaisvina. Diegimas sulėtėja, padaugėja pertvarkymo, o įgula sunaudoja daugumą regioninių atsarginių laikiklių. Tuo pačiu metu palaikymo komanda tvarko neišspręstus įpareigojančius klausimus iš dviejų parduotuvių, kurios neseniai buvo paskelbtos-.

Teisingas sprendimas – nebetęsti, nes galiausiai atsidarė pirmoji parduotuvė. Valdymo komanda turėtų:

  1. Pristabdykite likusius šaldiklio{0}}parduotuvės įrengimus;
  2. Tęskite tik tose parduotuvėse, kuriose naudojamas patvirtintas standartinis armatūros dizainas;
  3. Išbandykite peržiūrėtą šaldiklio laikiklį įprastomis papildymo ir valymo sąlygomis;
  4. Atnaujinti archetipą medžiagų sąskaitoje ir įrengimo našumo prielaidą;
  5. Perskaičiuoti atsargas ir bangų talpą;
  6. Prieš iš naujo paleisdami pristabdytą grupę, atlikite atvirų parduotuvių hiperpriežiūrą.

Šis sprendimas apsaugo nuo vieno vietinio defekto nukopijavimo keliose parduotuvėse.



Išleidimo ataskaitoje reikalingi įrodymai

Kiekvienoje bangos ataskaitoje turėtų būti:

  1. Parduotuvės ir archetipai įtraukiami;
  2. Parengties būsena prieš dislokavimą;
  3. Įdiegta etiketė, šliuzas ir montavimo kiekiai;
  4. Planuojamas ir faktinis įrengimo laikas;
  5. Kainos{0}}audito ir atnaujinimo rezultatai;
  6. Surišimo, montavimo ir tinklo defektai;
  7. Defekto sunkumas ir pagrindinės{0}}priežasties būsena;
  8. Palaikymo bilietai ir sprendimo laikas;
  9. Mokymų baigimo ir užduočių rezultatai;
  10. Atsarginių{0}}atsargų suvartojimas;
  11. Hypercare išėjimo būsena;
  12. Korekciniai veiksmai kitai bangai;
  13. Oficialus sprendimas tęsti, taisyti, pristabdyti, pertvarkyti arba atšaukti.

Patvirtinantys įrodymai gali būti parengties formos, įrengimo nuotraukos, operacijų žurnalai, šliuzo ataskaitos, audito rezultatai, mokymo įvertinimai, palaikymo bilietai ir parduotuvės pasirašymo{0}}dokumentai.



DUK

Kl.: Kaip turėtų būti nustatytos ESL piloto priėmimo slenksčiai?

A. Priėmimo slenksčiai turi būti patvirtinti prieš bandymą ir pagrįsti kainodaros rizika, vidiniais paslaugų{0}}lygio reikalavimais, esamu popierinės-etiketės našumu, tiekėjo įsipareigojimais, parduotuvės formatu ir taikomomis kainodaros taisyklėmis. Kito mažmenininko slenksčių pavyzdžiai turėtų būti laikomi planavimo nuorodomis, o ne universaliais standartais. Kritinės nesėkmės, pvz., neteisinga pardavimo kaina arba tylus sandorio praradimas, paprastai turėtų būti traktuojami kaip atskiri išleidimo vartai, o ne į bendrą balą.

K: Ar ESL bandomuosiuose rezultatuose turėtų būti naudojami vidurkiai ar procentilių matavimai?

A: Naudokite abu. Mediana rodo tipišką našumą, o P95 rodo laiką, per kurį buvo užbaigti 95 % išmatuotų atnaujinimų ar incidentų. Vien tik vidurkiai gali slėpti nedidelį skaičių didelių vėlavimų. Bandomojoje ataskaitoje taip pat turėtų būti atskirai nurodytos didžiausios vertės, nepavykusios operacijos ir neišspręstos išimtys.

Kl.: Kaip turėtų būti tikrinamas kainų tikslumas ESL bandomojo laikotarpio metu?

A: Palyginkite fizinės lentynos vaizdą su patvirtintu šaltinio įrašu ir patikrinkite produkto identifikatorių, pardavimo kainą, vieneto kainą, jei reikia, reklamos kainą, įsigaliojimo datas, valiutą ir produkto aprašymą. Naudokite pilną kritinių reklamos renginių patvirtinimą, kai atliekama praktiška ir stratifikuota atsitiktinė atranka įprastiniam auditui. Rezultatai turėtų būti atskirti pagal skyrių, tvirtinimo elementų tipą, etiketės dydį, atnaujinimo tipą, reklamos būseną ir belaidžio ryšio zoną.

Kl.: Kas turėtų automatiškai blokuoti elektroninės lentynos etiketės išleidimą?

A: Neišspręstos kritinės gedimai turėtų blokuoti diegimą, net jei bendras KPI balas yra aukštas. Pavyzdžiai: neteisingos lentynų kainos, nesėkmingi reklamos atšaukimai, tylus kainų operacijų praradimas arba dubliavimas, neleistini kainų pokyčiai, gedimai, kurie nėra patikimai aptikti, ir įprasti darbo eigos, kurių negalima užbaigti be pakartotinio tiekėjo įsikišimo.

Kl.: Ar vienas ESL pilotas gali atstovauti kiekvienai mažmeninės prekybos tinklo parduotuvei?

A: Ne visada. Vieno piloto gali pakakti, kai parduotuvėse yra panašus išdėstymas, įranga, sistemos, atnaujinimo apimtis ir veiklos procesai. Tinklams, kurių parduotuvių formatai iš esmės skiriasi, gali prireikti atskirų bandomųjų archetipų. Kompaktiška savitarnos parduotuvė, didelis prekybos centras, vaistinė ir sandėlio-stiliaus vieta gali turėti skirtingą belaidžio ryšio aprėptį, montavimą, darbo eigą ir integravimo riziką.

Kl.: kam turėtų priklausyti ESL bandomieji KPI?

A: Nuosavybės teisės turėtų būti padalytos pagal įrodymų šaltinį. Mažmeninės prekybos operacijoms gali priklausyti darbo ir darbo eigos priemonės, IT gali priklausyti integravimo ir stebėjimo rezultatai, prekyboje gali būti patvirtinti šablonai ir reklamos elgesys, finansai gali patvirtinti išlaidų prielaidas, o parduotuvės vadovybė gali įvertinti darbuotojų užduočių atlikimą. Kiekvienas KPI turi turėti vieną įvardytą savininką, atsakingą už duomenų kokybę, slenksčio patvirtinimą ir galutinį pasirašymą{2}}.

Kl .: Kaip turėtų būti tikrinami nepavykę ESL naujinimai?

A: Sukurkite valdomus gedimus su žinomu pradžios laiku. Pavyzdžiai: šliuzo atjungimas, integravimo ryšio pristabdymas, netinkamo šaltinio įrašo pateikimas, etiketės pašalinimas arba kontroliuojamo neteisingo susiejimo sukūrimas. Patikrinkite įspėjimų laiką, automatinius pakartotinius bandymus, išimčių klasifikaciją, eskalavimą, atkūrimą, audito žurnalus ir galutinę lentynos būseną. Gedimas, kuris buvo ištaisytas, bet niekada neaptiktas platformos, neturėtų būti laikomas sėkmingu bandymu.

K: Kokius įrodymus turėtų pateikti ESL tiekėjas po piloto?

A. Prašykite eksportuotų įvykių žurnalų, atnaujinimo patvirtinimo įrašų, pakartotinio bandymo taisyklių, integracijos atkūrimo rezultatų, šliuzo aprėpties išvadų, vaidmenų ir leidimų dokumentacijos, mokomosios medžiagos, pagalbos atsakymo įsipareigojimų, garantijos sąlygų, atsarginių{0}}įrenginių rekomendacijų ir išleidimo architektūros didesniam parduotuvių kiekiui. Neoficialūs pareiškimai neturėtų pakeisti išmatuojamų įrodymų ar sutartinių įsipareigojimų.

Kl .: Kaip mažmenininkas gali nustatyti, ar darbo jėgos sutaupymas realus?

A: Išmatuokite grynąjį darbo jėgos pokytį, o ne tik darbą, pašalintą iš popieriaus{0}}etiketės proceso. Iš pradinio etikečių darbo krūvio atimkite ESL stebėjimą, išimčių tvarkymą, perrišimą, šablonų priežiūrą, įrenginio keitimą ir IT palaikymo laiką. Įrašykite valandas pagal vaidmenį ir skyrių, nes parduotuvės darbo sutaupymą gali kompensuoti papildomas centrinės IT ar palaikymo komandos darbas.

Kl .: Kas turėtų nutikti, kai vienas skyrius žlunga, bet bendras piloto balas išlaikomas?

A. Nepatvirtinkite besąlyginio išleidimo remiantis tik parduotuvės{0}}vidu. Nustatykite nesėkmingą skyrių, klasifikuokite pagrindinę priežastį, ištaisykite tinklo, montavimo, šablono, darbo eigos ar integravimo problemą ir pakartokite paveiktus testus. Diegimas gali būti vykdomas patvirtintose srityse tik tada, kai diegimo plane jos aiškiai atskirtos nuo sąlygų, kurias vis dar reikia ištaisyti.



Final Takeaway

Elektroninių lentynų etikečių išleidimas yra kontroliuojama veiklos transformacija, apimanti duomenis, kainodarą, tinklus, įrangą, logistiką, darbuotojus, tiekėjus, palaikymą ir valdymą.

Pagal veiksmingiausius diegimo planus parduotuvės klasifikuojamos į kartojamus archetipus, patikrinamas pasirengimas, remiantis įrodymais, nustatomas dydis pagal įrengimo ir palaikymo pajėgumus, kontroliuojamas pertraukimas ir grąžinimas, apibrėžiama atsakomybė per RACI, apmokomi kiekvienas vaidmuo, palaikomos planuojamos atsarginės atsargos ir laikomos parduotuvės, kol bus įvykdyti išmatuojami išėjimo kriterijai.

Kiekviena banga turėtų pagerinti standartą, kol ji bus kartojama didesniu mastu. Kai atsiranda vietinis defektas, mažmenininkas turėtų pristabdyti arba perdaryti paveiktą archetipą, o ne atkurti tą patį silpnumą visoje grandinėje.

Taikydami drausmingus įėjimo kriterijus, sprendimo teises, atkūrimo kontrolę ir veiklos ataskaitų teikimą, mažmenininkai gali naudoti ESLracionalizuoti mažmeninės prekybos operacijasneprarandant kainos tikslumo, veiklos kontrolės ar parduotuvės palaikymo.

Send Inquiry
